光伏提水系统安装流程工艺解析:从选址到调试的全流程管控

时间:2025-11-17        阅读

光伏提水系统通过太阳能驱动水泵实现水资源调配,其安装工艺直接影响系统效率与使用寿命。本文以内蒙古达茂旗边境牧区安全饮水工程为例,系统梳理其安装流程的关键工艺环节。


一、场地勘察与基础施工

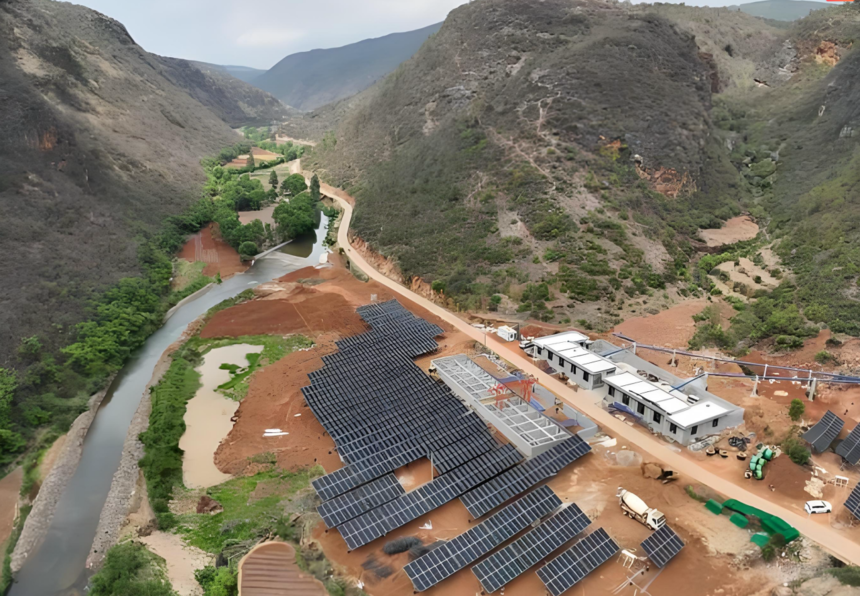

场地勘察需综合评估光照条件、地质结构与水源分布。达茂旗项目通过卫星遥感与实地测量结合,确定光伏阵列朝向为正南,倾斜角35°,确保年均日照辐射量达1600kWh/m²。基础施工采用螺旋桩与混凝土混合模式:光伏支架基础采用直径300mm螺旋桩,垂直度偏差≤1°,扭矩值达设计要求的120%;水泵房基础采用C30钢筋混凝土浇筑,预埋件位置偏差≤5mm,表面平整度≤3mm。

二、核心设备安装

光伏阵列安装采用热镀锌型钢支架,立柱高度1.2m,横梁间距1.8m,整体抗风等级达12级。组件安装使用专用夹具,压力控制在45N,避免边框变形;组件间距预留200mm通风通道,行列偏差≤3mm。水泵安装采用柔性连接技术,泵体与基础间设置橡胶减震垫,水平度偏差≤0.05mm/m;管道连接采用热熔对接工艺,加热温度260℃,保压时间30分钟,试验压力达设计值的1.5倍。

三、电气系统集成

直流侧采用IP67防护等级汇流箱,内部熔断器选型匹配组件短路电流的1.3倍;交流侧配置智能逆变器,具备MPPT最大功率点跟踪功能,转换效率≥98%。电缆敷设实施分层管理:直流电缆采用防火桥架,弯曲半径≥8倍直径;交流电缆使用镀锌钢管保护,耐火极限≥1.5小时。接地系统采用共用接地网,接地电阻≤1Ω,设备外壳与接地极连接电阻≤0.1Ω。

四、智能控制系统调试

系统调试分三阶段进行:空载测试阶段,检查光伏组件开路电压(偏差≤±3%)、逆变器输出频率(50Hz±0.5Hz);带载测试阶段,模拟日照强度从200W/m²至1000W/m²变化,验证水泵转速调节范围(300-2880r/min);满负荷测试阶段,连续运行72小时,监测日提水量(达300m³/日)与系统能耗比(≤0.35kWh/m³)。达茂旗项目通过物联网监控平台,实现远程参数调节与故障预警,运维效率提升60%。

五、质量管控体系

安装过程执行三级验收制度:班组自检覆盖率100%,质量部抽检比例30%,电力部门终检依据《光伏发电站施工规范》GB50794-2012执行。关键工序实施全程影像记录,如组件安装采用激光跟踪仪检测平面度,管道焊接使用内窥镜检查熔合质量。达茂旗项目通过该体系,将设备故障率从行业平均的8%降至1.2%,系统使用寿命延长至25年。

光伏提水系统的安装是多学科交叉的精密工程。从达茂旗项目的实践看,通过标准化工艺流程与智能化管控手段,可实现系统效率最大化与运维成本最小化,为偏远地区水资源调配提供可持续解决方案。
